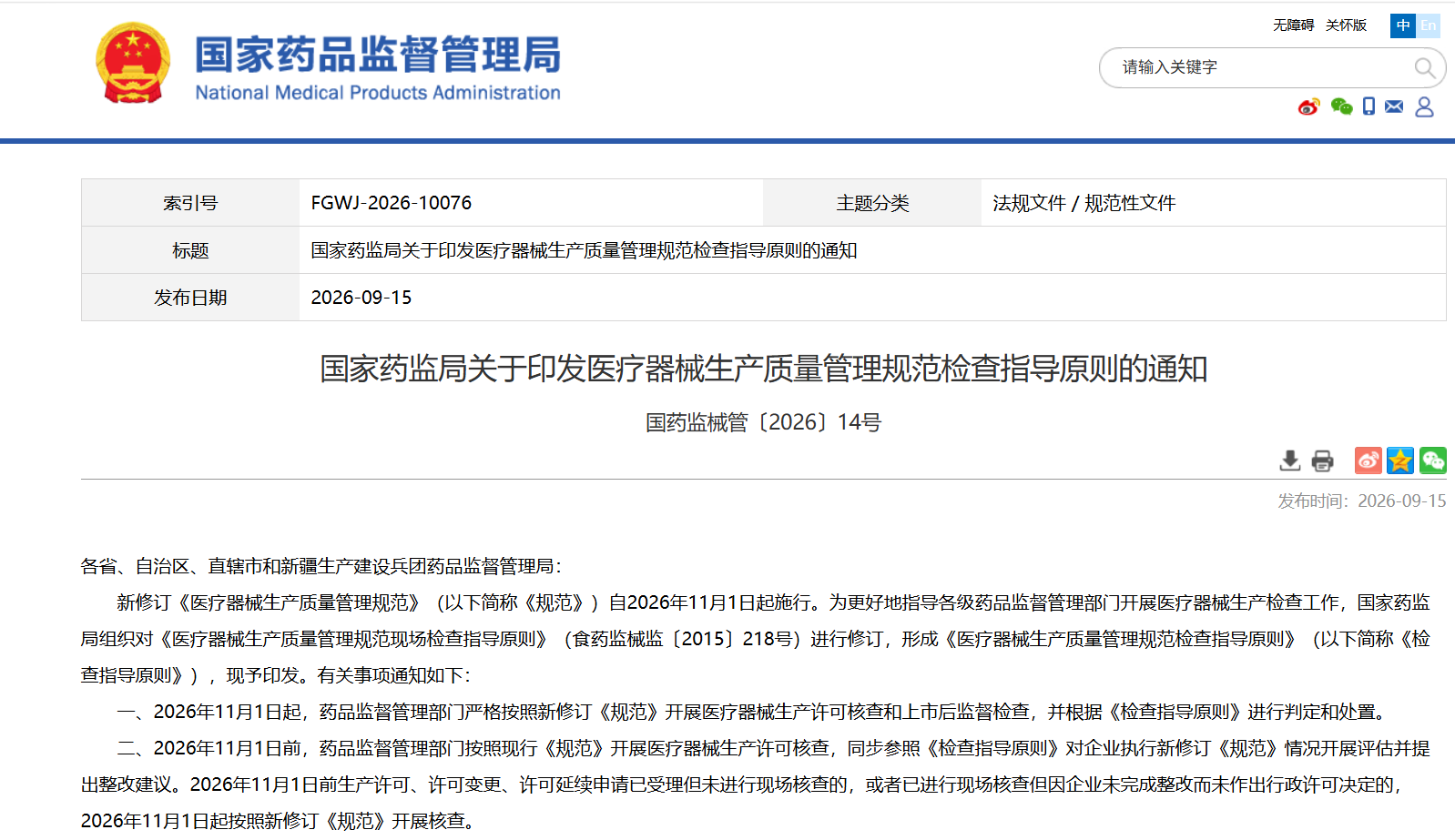

9月15日,国家药监局挂出了《医疗器械生产质量管理规范检查指导原则》(国药监械管〔2026〕14号)。它和2026年11月1日施行的新版《医疗器械生产质量管理规范》(国家药监局公告2025年第107号)同一天生效,替代了沿用多年的食药监械监〔2015〕218号。
9月15日,国家药监局挂出了《医疗器械生产质量管理规范检查指导原则》(国药监械管〔2026〕14号)。它和2026年11月1日施行的新版《医疗器械生产质量管理规范》(国家药监局公告2025年第107号)同一天生效,替代了沿用多年的食药监械监〔2015〕218号。

这份文件,是检查员手里真正的"打分表"。
但有意思的是:过去半年,大家在图纸审评里盯得最紧的"压差",在它的风险等级里只是一般项目;而第四章厂房与设施里唯一的关键项目,是一条要求"设施配置必须覆盖产品特性和工艺"的条款——这条,恰恰要在图纸阶段就回答。
一、这份文件到底是什么
它不是规范本身,而是规范的配套检查文件。规范(2025年第107号)定的是"企业该做到什么",检查指导原则定的是"检查员怎么判、判错了算什么等级"。
全文200项检查项目,按风险从高到低分三档:关键项目39项、主要项目88项、一般项目73项。每一档对应不同的后果——关键项目一旦不符合,性质最重。
二、第四章17项,每一项到底考什么

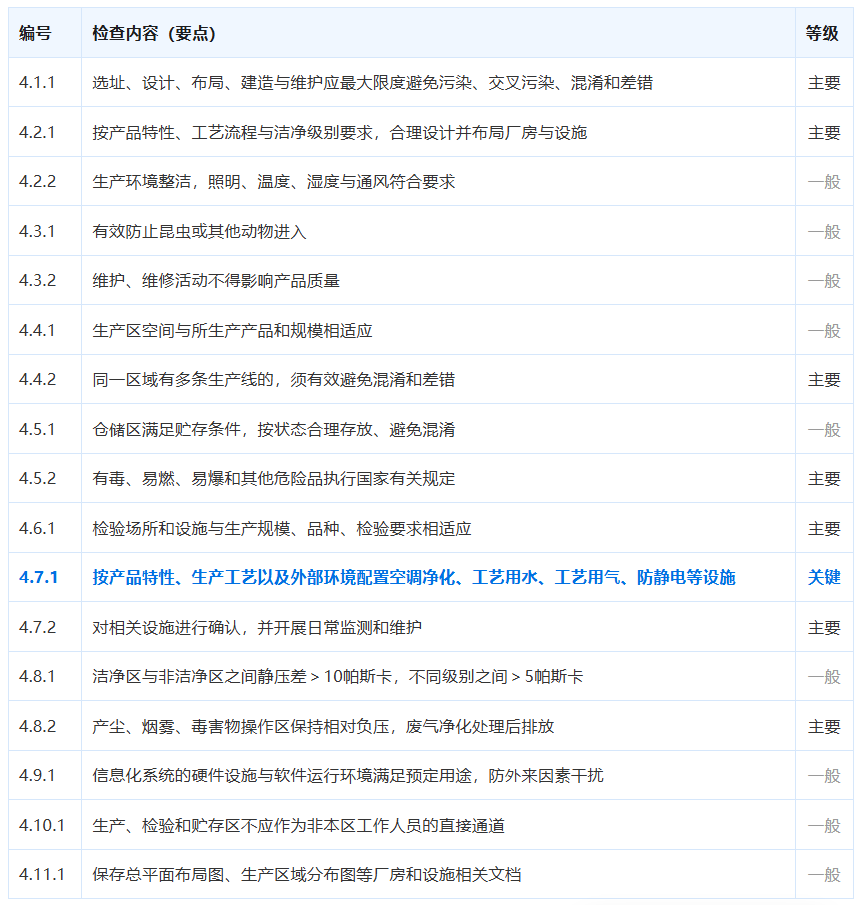

和厂房、设施、图纸直接相关的,集中在第四章"厂房与设施",共17项:关键项目1项、主要项目7项、一般项目9项。逐项摊开是这样:

判定红线写得很硬(原文):关键项目不符合≥3项,或关键+主要不符合≥10项,或总不符合≥20项——生产许可核查结论为"未通过核查",上市后检查则"暂停生产整改"。
还有两条更值得筹建企业警惕:
三、真正卡图纸的,是这条关键项
4.7.1|唯一的关键项目,图纸阶段就要作答
要点:企业应当根据产品特性、生产工艺以及外部环境等配置相应设施,如空调净化系统、工艺用水系统、工艺用气系统以及防静电设施等。
关键提示:这一条考的不是"有没有设备",而是"配置的理由在不在图纸上"。产品特性、工艺路线、外部环境三件事,必须在平面图和系统图里说清楚——为什么这个房间要净化、这套工艺用水给哪条线供、外部粉尘或温湿度怎么被隔离。图上看不出理由,现场就答不上来。
4.8.1|你盯的压差,只是一般项目
要点:洁净区与非洁净区之间静压差应大于10帕斯卡,不同级别洁净区之间应大于5帕斯卡;产尘、毒害操作区应保持相对负压。
关键提示:压差数值必须落在设计图纸上,不能靠调试阶段风量平衡去凑——这一点不能松。但它的风险等级是"一般",意味着单看压差一项,不至于直接判"未通过核查"。真正决定厂房设施这一章生死的,是上面的4.7.1。把全部精力压在压差上,反而可能漏掉那一个关键项。
4.11.1|图纸归档,也是一般项目
要点:企业应当保存厂房和设施相关文档,包括总平面布局图、生产区域分布图、使用说明、维护保养规定等。
关键提示:和第01期讲的第35条同源——图纸要从"施工依据"变成"检查资料"。它是一般项目,但一旦现场和图纸对不上,往往不是孤立问题,而是牵出系统性风险的那根线。
风险等级低,不等于不重要;真正要分清的,是"哪一项是致命的"。
四、影响与风险:动工前的图纸,定了检查时的结局
对筹建中的企业,这份文件改变的是判断的时点。
过去常把合规当成"建成以后再补制度、再迎检"。但4.7.1的存在意味着:设施配置的合理性,在图纸送审那一刻就已经被检查员拿着打分表对照了。配置理由写不进图纸,后面调试、验证、整改都补不回来——因为改的是已经封好的吊顶和管道。
更麻烦的是"升一级"规则:同一类问题在两次检查里重复出现,风险等级自动上调。图纸上的一个含糊处,如果首检被记一笔,二检还没改,就可能从一般跳成主要,甚至触发系统性风险认定。一次没画清楚,可能变成两次的账。
五、把这张表反过来用:动工前能拦下什么
这份指导原则是给检查员用的,但它同样可以反过来当一张自检表。第四章这17项摊在图纸上逐条对,通常先暴露出三类问题:
配置理由缺失。
数值留给调试。
文档与现场脱钩。
这三类问题有个共同点:在图纸上改,成本是改几张图;建成后再改,成本是拆吊顶、停线、重新验证。差别不在认真程度,而在时间点——这也是我们把审评重心放在图纸阶段的原因。
六、施行前,可以立刻做的五件事
这几件事不需要额外预算,只需要把图摊开、逐条对。
第一处:配置理由。空调净化、工艺用水、工艺用气、防静电这些设施,图纸上有没有写"为什么这么配"?还是只画了设备位置?
第二处:压差与负压。洁净区与非洁净区、不同级别之间的压差数值,是否已在设计图纸上标明?产尘毒害区的相对负压和废气净化路径画清楚了吗?
第三处:防混淆。同一区域多条生产线,图上是否有明确的物理隔离或流向区分,能回答"怎么避免混"?
第四处:确认与监测条件。设施确认、日常监测需要的测孔、取样点、检修空间,图纸上预留了吗?
第五处:图纸归档。总平面布局图、生产区域分布图是否按现行有效版本归档,图纸版本与现场施工版本是同一版?
对完这五处,第四章17项里最容易出问题的地方,心里基本就有数了。真有拿不准的,留言说说卡在哪一项,我们一起看。
